寶冶精兵鏖戰二煉鋼

        翹首以盼的二煉鋼挖潛改造工程建設已圓滿落幕。作為寶鋼建廠以來技術最復雜、施工難度最大的改造擴建工程,寶冶工安分公司二煉鋼挖潛改造項目部在建設公司總包項目部及分公司的正確領導下,走過了“風雨同舟”的兩年。在這兩年里,項目部全體成員攻堅克難、奮力拼搏,用勇敢無畏的精神奏響了一曲曲感人肺腑的戰歌,用灰塵染黑的身軀創造了一個個輝煌的勝利,用智慧和汗水譜寫了一篇篇可歌可泣的感人篇章。
     攻堅克難。面對施工中的重重困境,項目部經受住了一個又一個嚴峻的考驗。二煉鋼主廠房給排水管道接口涉及15根管道,所有接口均在廠房?jī)?nèi),與原管道空間交錯、彼此影響、上下立體交叉作業。由于場地狹小,吊機無法進入,施工機械主要用手拉葫蘆、卷?yè)P(yáng)機等,給施工帶來了諸多困難。項目部硬是在21天內完成了循環水泵站3210米管道,11天完成了主廠房外3線到02線高垮管廊近2000米管道,3天整個水處理系統試壓沖洗一次性驗收合格,提前了4小時完成了二煉鋼投產以來最大的一次接口任務。2005年1月13日,二煉鋼主廠房給排水管道順利通水了,水處理工程畫上了圓滿的句號,也為二煉鋼項目日后的工作打下了堅實的基礎。沒有短暫的休息,項目部又投身于6#轉爐二次除塵工程中了。該工程風管總重620噸,新增支架量285噸,拆除老管道和支架約300余噸。如此大的工作量要在96小時大定修內完成,任務之艱巨可想而知。項目部多次召開會議,研究對策,成員分工明確,責任到人。在這次“短平快”的施工中,項目部一是迅速、全面了解構件制作動態情況,做到進度、質量心中有數。二是成立技術攻關小組,主要解決設計圖紙、老支架沉降、風管地面組對高空吊裝、老風管安全快速拆除、廠房?jī)?nèi)新老風管切換等問題,三是所有人員12小時工作制,全天候跟蹤現場,最終確保了3月26號早8點,轉爐順利點火。

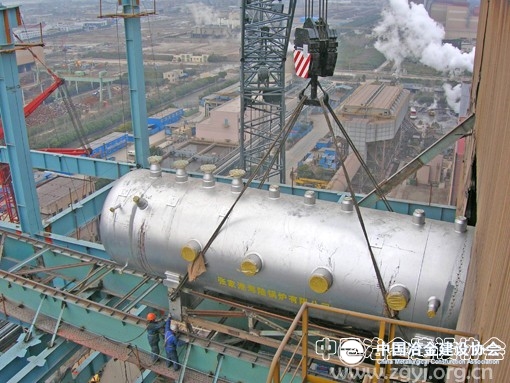

     創新技術。在二煉鋼挖潛改造工程中,項目部因?yàn)閯?chuàng)新,創造出了建設的高質量和高效率;因?yàn)閯?chuàng)新,創造了第二奇跡。煉鋼新建主廠房在10月10號開工,老廠房設備、結構非常復雜且均已使用多年,各種相關資料或多或少發生改變,設計難度相當大,往往設計圖紙與現場實際存在諸多差別,大大加了施工難度。煉鋼新廠房鋼結構量總計18000余噸,高跨有66米,高跨柱每個重200多噸。加上原定于8月份開工的項目到10月份才具備開工條件,這使得項目部安裝工期必須比原計劃提前兩個月,任務十分艱巨。項目部通過周密安排加工計劃,確?,F(xiàn)場的連續吊裝,并且在現場推廣CO2氣體保護焊的新工藝,焊接完兩根90厚鋼板連的柱子,探傷通過率100%,搶回了原設計脫期的2個月工期,確保了3月底新建主廠房封頂?shù)闹卮蠊?jié)點。此單位工程被寶鋼評為05年4季度亮點工程。針對廠房鋼柱厚板焊接量大等特點,分公司自行研發鋼柱加固自動立角焊接技術,并獲得國家實用新型專利。LT鍋爐系統,是整個二煉鋼系統的最難點,必須在廠房封閉的狀態下進行LT設備的安裝,采用的技術措施也較為繁多,煙道、蒸發冷卻器、氣包三大件全部采用卷?yè)P(yáng)機、葫蘆、倒鏈土辦法吊裝,危險性相當高,項目部集結了分公司焊接、吊裝專家,研討、創新吊裝方案,并克服一切困難,順利完成了LT系統設備及管道安裝,試壓沖洗及煮爐均一次完成,確保了二煉鋼12月10日提前40天投產。
     鑄造精品?!白非笞吭借T精品”,是項目部作為高水準施工的追求目標,項目部緊緊扣住安全、質量、文明、進度這個核心,在工程建設的每一個環節上追求卓越,創造精品工程。在工程管理上,項目部堅持抓關鍵,針對現場施工難點和關鍵工序,組織技術人員研究改進施工工序,分析質量通病,解決了一系列質量難題。4月13號5#爐爐修開始,管道總量470米,涉及修改點有26處之多。在接到設計圖紙后,項目部針對每一條管線,仔細測量現場實際尺寸,與設計院一起確定合理的管道走向,同時仔細編制施工方案,在這9天時間里,嚴格標準,對每道焊口嚴格把關,用規范化施工實現工期、質量、安全、效益的最佳化。主廠房平臺改造工程,各層平臺拆除量合計1150噸,新建鋼結構量總計2015噸。由于煉鋼廠房多跨、多層的特殊性,改造項目中的構件、設備吊裝就位難度很大,施工用吊車完全無法施展,只能依靠生產用行車、卷?yè)P(yáng)機或倒鏈等特殊措施經過多次倒運,才能將構件及設備倒運到位,需要多次倒運的構件量達2000余噸。由于改造工程是在生產區域進行,而生產區域的位置本來就比較狹小同時又要保證生產的物流暢通,這樣,安全、質量、進度、文明施工間的矛盾就顯得異常激烈。項目部通過合理安排積極組織,在確保安全的前提下,比合同工期提前一個月完成平臺改造這個最艱巨危險的任務,被寶鋼評為2006年一季度亮點工程。
     文明之師。項目部始終把“創一流工程,建文明工地,樹新形象”作為各項工作的重點,從項目部隊伍建設、安全、文明施工入手,大力開展“窗口工程”建設,受到了業主和總包領導的表?yè)P(yáng)。在施工管理上,做到成本管理上精打細算,物資管理上開源節流,實現以最小的投入,獲取最大經濟效益。針對施工和高空作業的實際,堅持“以人為本”的思想,始終把安全生產放在首位,建立“橫向到邊,縱向到底”的安全管理網絡;在整個建設過程中,安全始終得到有效控制,確保了工程的快速推進,實現了“三無”目標。
     任何輝煌的背后,都蓄藏著艱辛的跋涉。在確保二煉鋼挖潛改造工程一方“平安”的前提下,項目部攻克了一道又一道難關。他們是支勇往直前、善打硬仗的“生力軍”,并以飽滿的精神鑄造了寶冶建設新的輝煌。 (寶冶建設供稿)  ②
